Talent Dilution Roofline:算法团队可能人越多产出越低 这是一篇有趣的文章。读完之后,我立刻用 Gemini Build 造了一个 simulator 来verify这件事情。 https://github.com/Tomorrowdawn/ProductivitySimulator
这个模拟器主要有以下几个变量:
- 团队人数
- 资源数
- 占用资源时间
- 产生idea概率
- 个人平均每单位每资源产出
运行规则如下:
每人每天有 idea prob 概率产出一个想法。此时他会请求一单位资源进行工作。如果他请求到了,那么他会持续占用此资源至少K天。超过K天之后,如果有其他排队的人,就会抢占他的资源。占用资源期间会按照他的产出率进行产出。然后计算团队平均每天总产出。
显然理想化的产出是 资源总数 R * 平均单位产出 o
这里我使用了20/80去分配每个员工的产出。
人数饱和
固定资源数

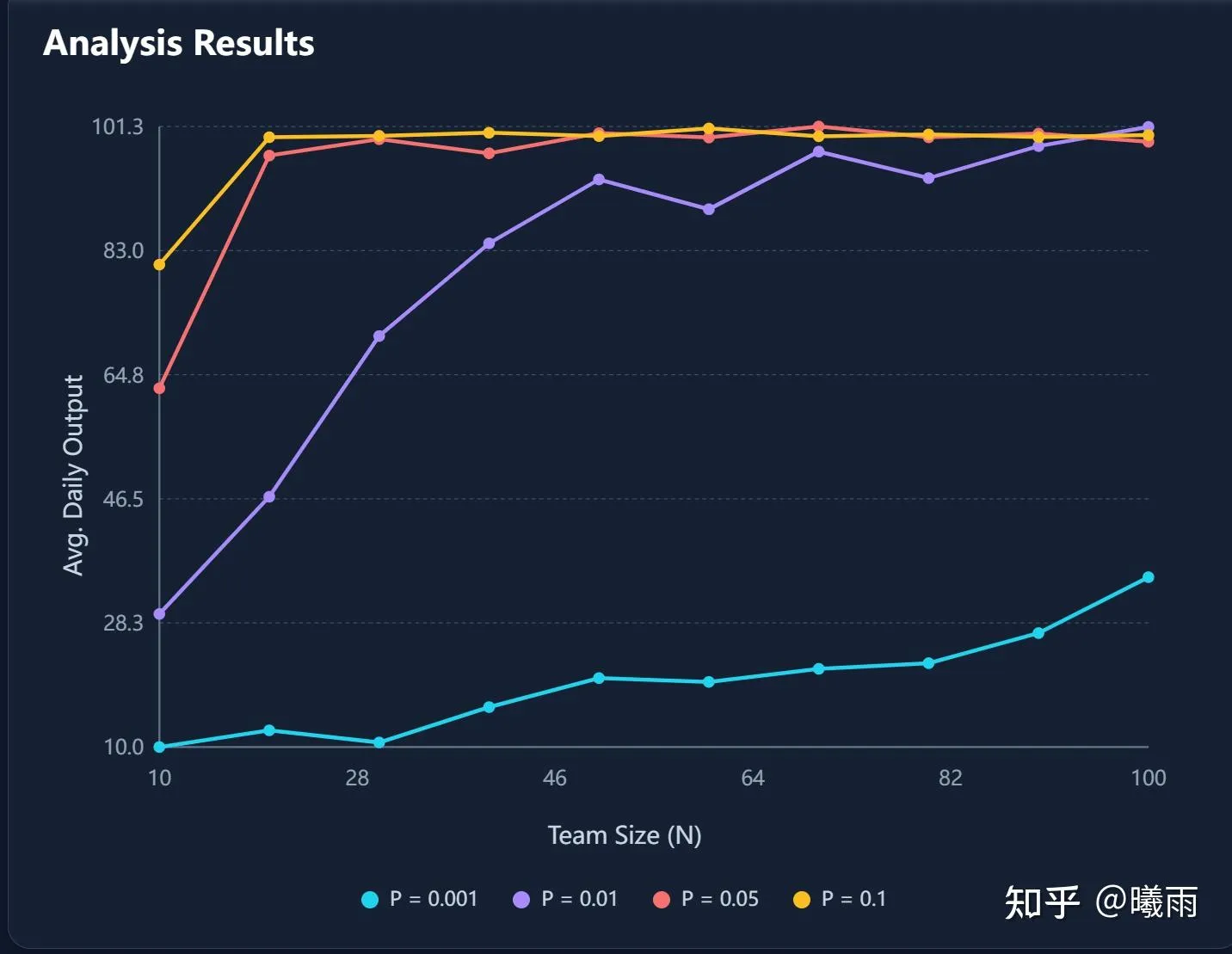

可以看到资源数在10/20时,其人数饱和点都位于100以下。
在原文中提到了增加人数会导致产出下降的现象。有趣的是,这个和抢占时间K有关系。如果K相比于总长较大(注意,我在K=80%左右才见到下降的情况)才会出现这个问题。否则基本是维持饱和。这个模拟器没有模拟切换资源带来的开销,因此可能高估了。
资源饱和
有趣的是,资源也会饱和!也就是说,增加资源并不会带来更高的收益!

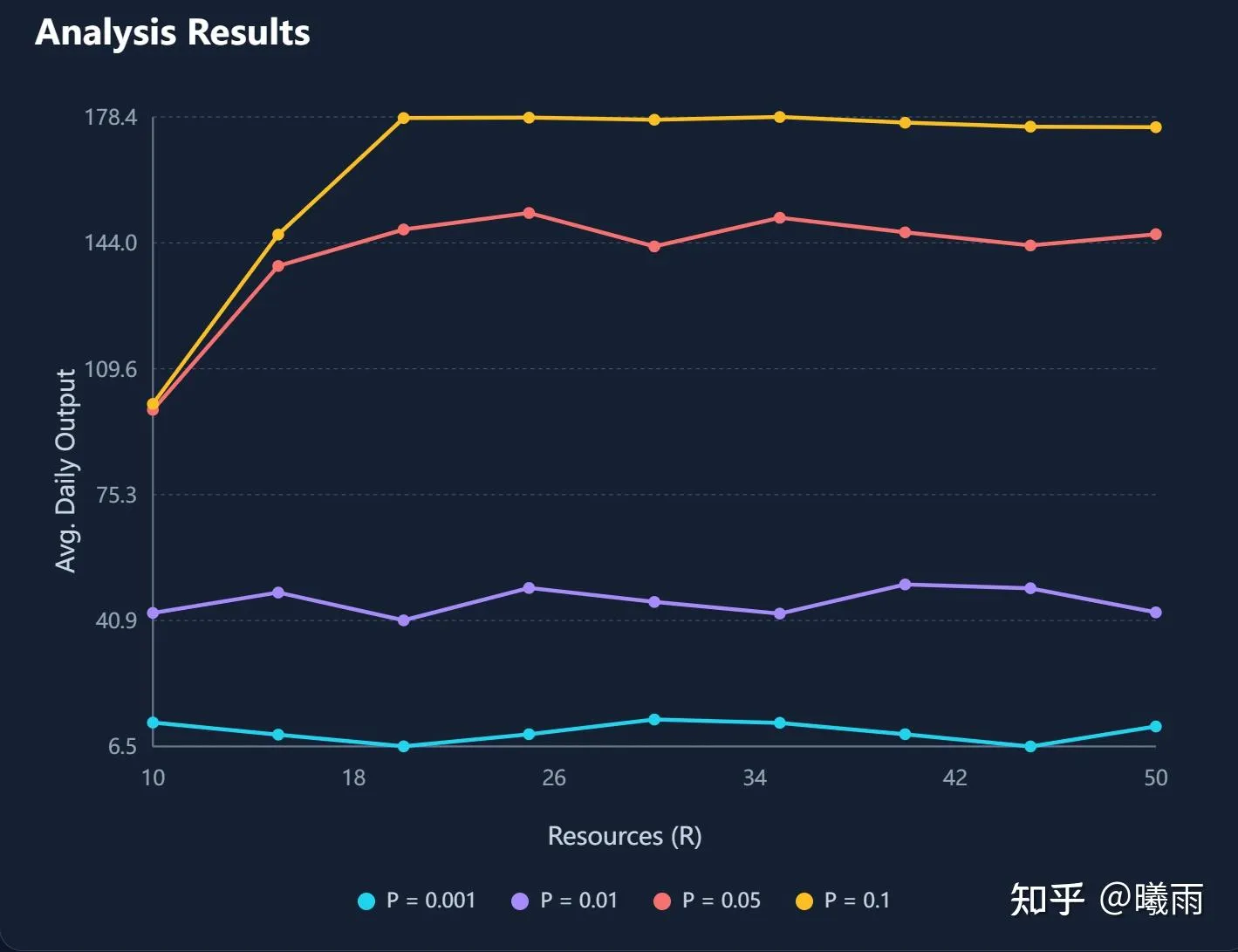

可以看到,在idea prob是0.01(也就是100天一个idea)的情况下,对于人数小于30的团队来说, 10份resouce就已经饱和了! 唯一的区别是起点不同。也就是说,这个阶段甚至还是人数bound.
Idea Prob
在原文中忽视了一个关键点,就是问题的难度。在这里用Idea prob来表示,可以简单理解为1/idea prob就是平均多少天想出一个idea.
这里有一个关键结论,人数bound的本质是问题难度bound. 我们可以看idea prob对上述资源问题的影响:

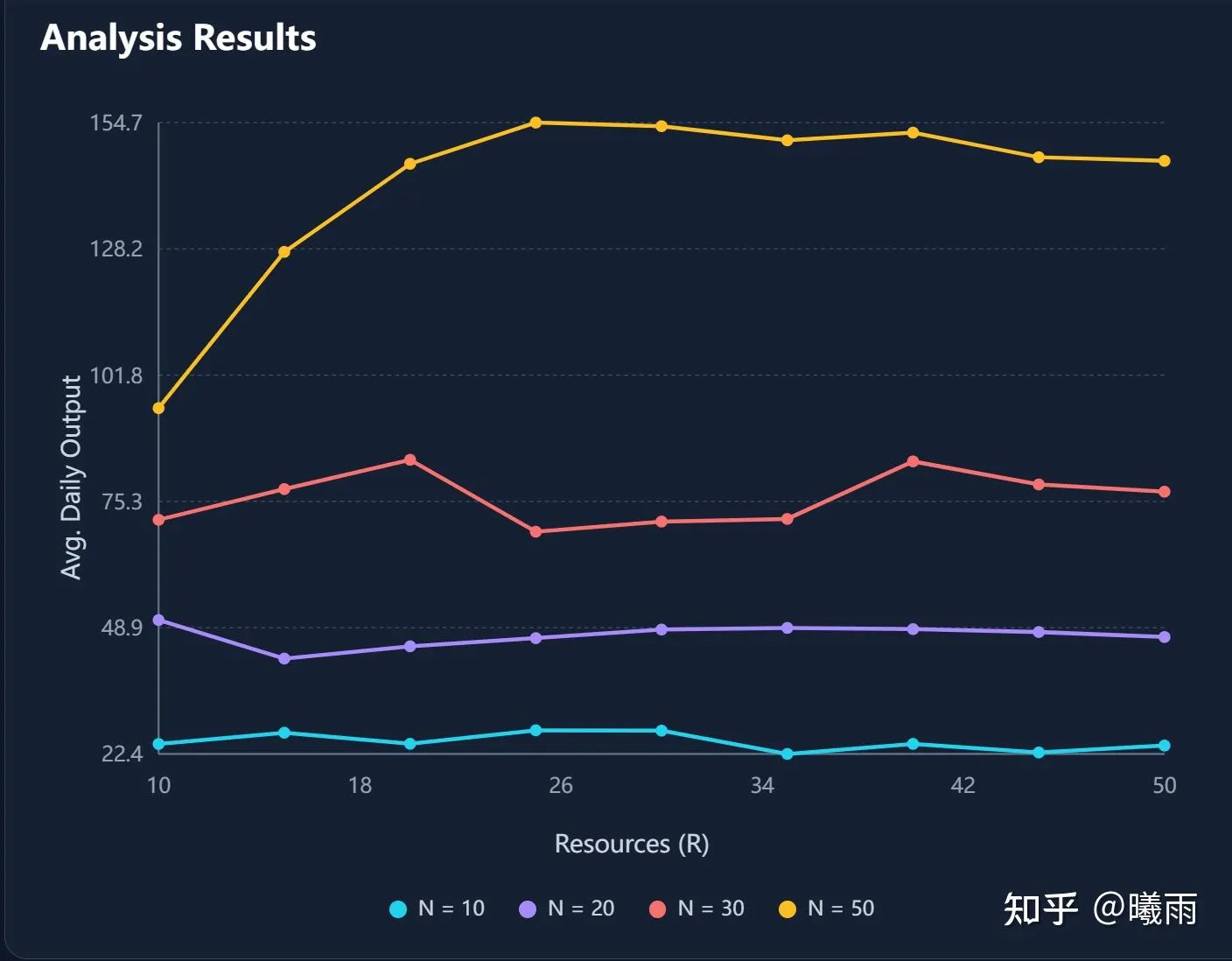

很显然,一个问题越难(idea prob越低),堆人数的bound就越大。而堆资源在此时的收益很小(下图是20人团队):

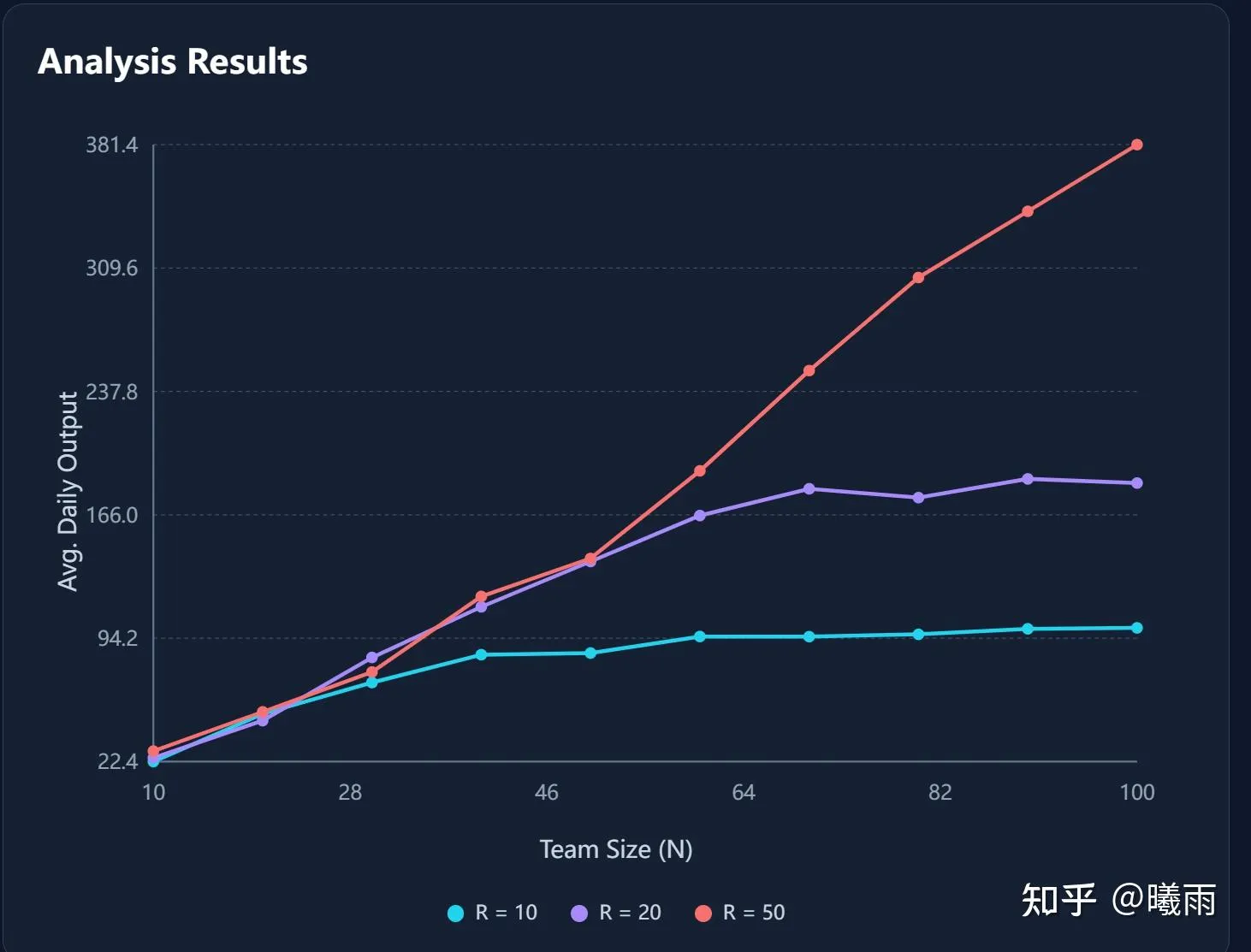

可以看到,对于100天/1000天任务而言,他们被人数困住了而不是资源。
这些讨论也许能一窥现在一部分AI公司原地踏步的原因。
调度器
这一功能未实现,接下来是一些讨论。欢迎大家来PR!
这里有一个细微的问题是,我们使用了 公平调度系统 ,这意味着那些产出较高的“人才”能独占系统的时间较少。不过我们在之前也有提过,如果增大占用时间K, 容易出现产能下降问题(一旦你没有选中真人才,损失就很大)。
一个理想的调度器可以根据每个人的产出规定占用时间;但是现实中很难刻画每个人的产出,而只能知道团队最终产出。是否能实现一种调度器,仅以一定频率(例如每30/90/365天)知道当时的团队产出,然后决定调度,实现最高效的配置?这让我想到了老虎机,因为一个贪心的调度器会容易错失机会,特别是问题较难的情况下。由于20/80配置,低效员工产生idea的总概率是大于高效员工的。如果太频繁(例如按每天,每周)搜集信息,就容易导致没有产生过Idea的员工被彻底无视。
这也让我想到了团队的动态淘汰策略(跑一段时间后慢慢淘汰低效员工,也就是末位淘汰)。这实际上破坏了20/80机制(但现实中,20/80总是存在,就算你淘汰,因为现实中很多维)。调度器应当尽量完美地回答这个受限场景下的问题,然后在实际中,尽量找到合适的场景应用(例如单一项目冲刺)。
